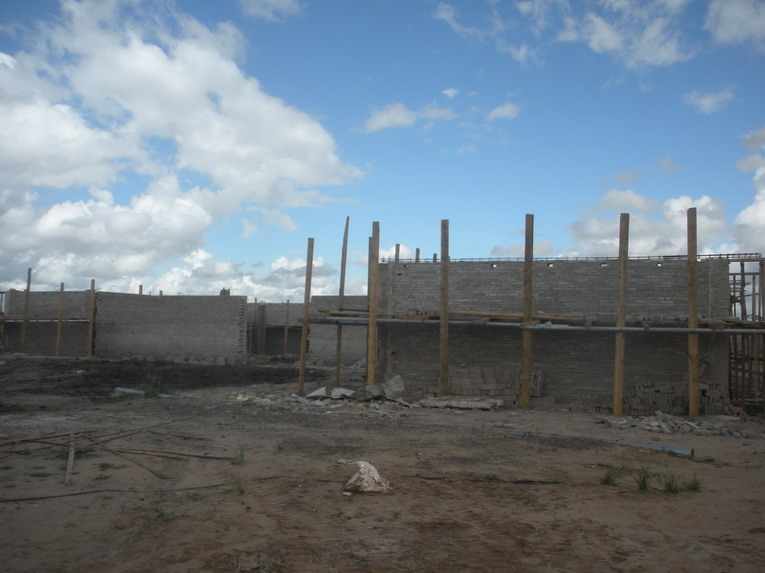

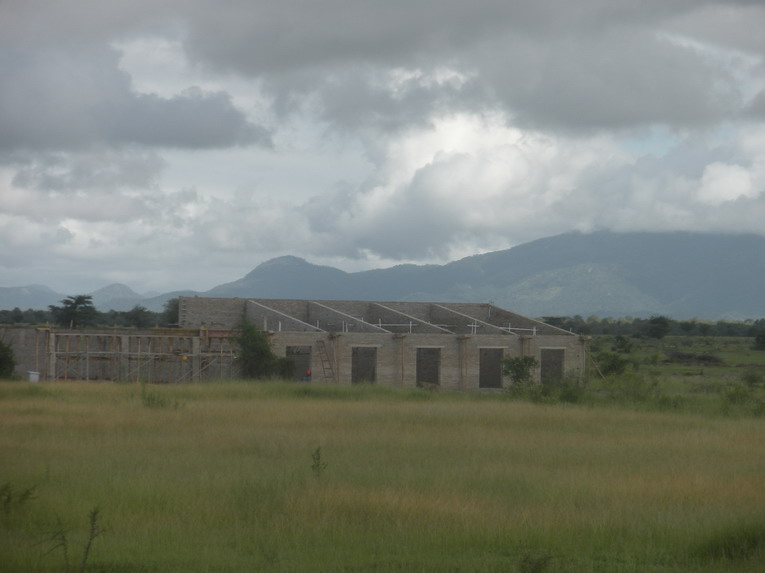

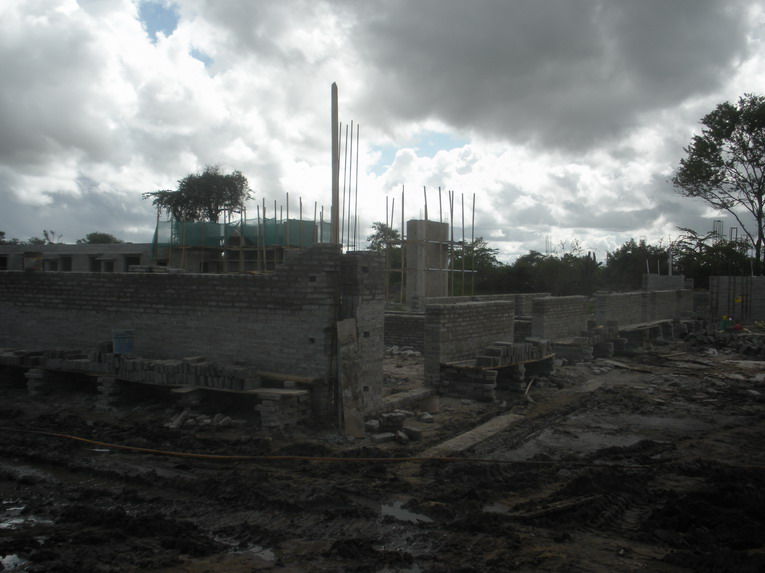

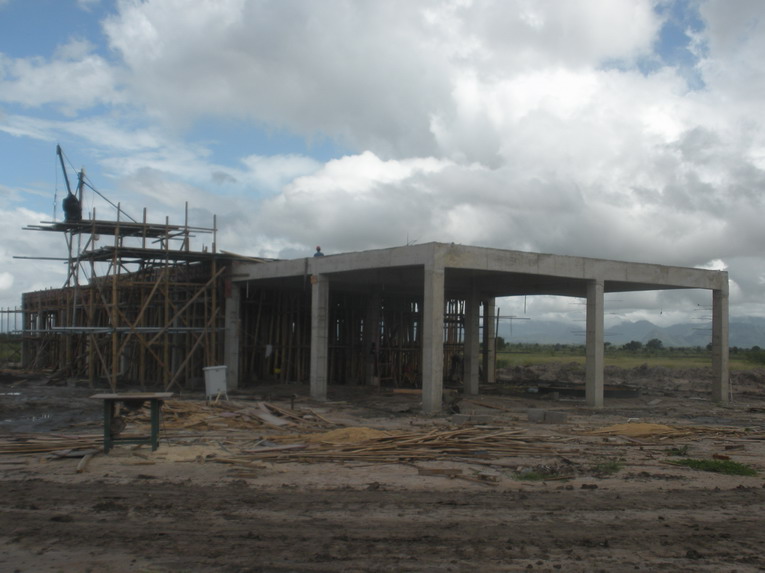

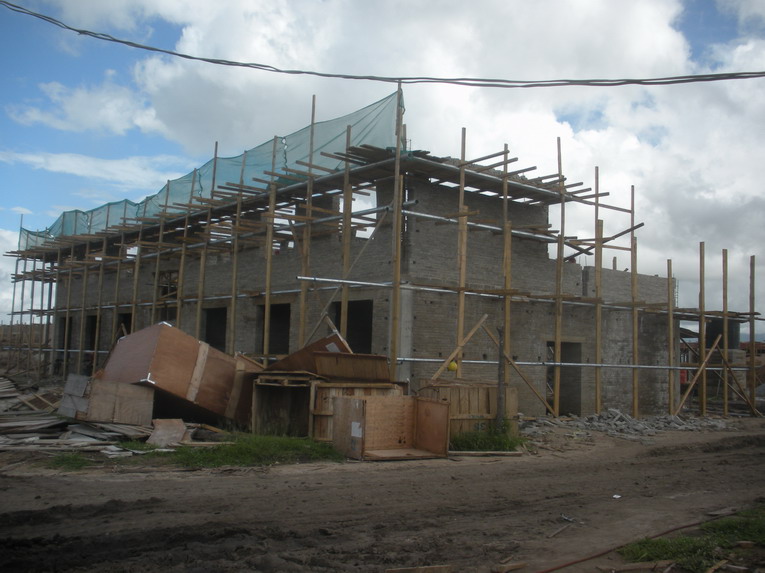

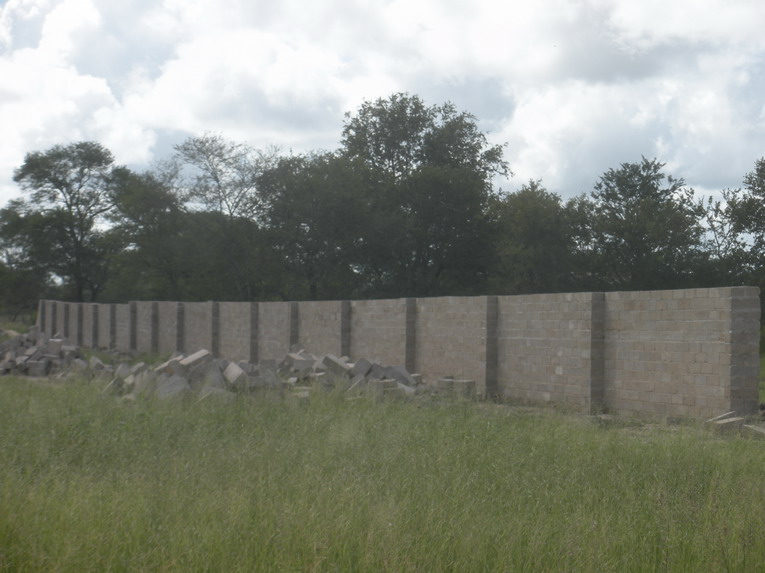

为加强管理监督,及时让项目主管部门了解掌握项目阶段实施完成情况及下阶段工作进度安排,发现、分析工程实施中存在问题并提出合理化意见和建议,全力保障工程项目实施过程中质量、安全、进度、投资“四控制”,现将本项目2010年3月工作简报如下: 一、 本月完成情况 本月底施工现场人员到位情况:施工技术组23人,施工监理代表1人,工程设计代表1人,聘用当地劳工113人。在参建各方协调管理配合下,现场主要开展了预制混凝土砌块、基础工程施工、砌体工程施工、框架柱梁板施工和采购地材等工作。施工过程严格执行对外援助成套项目施工管理办法、安全生产管理办法等相关规定,工程质量合格,无安全事故发生。本月完成工程量如下: 1、现场预制混凝土砌块600m3; 2、完成至A宿舍砌体工程施工的80%和室内水电管路预埋; 3、完成综合楼一层现浇楼面砼施工和二层砖砌体施工的30%; 4、完成B宿舍基础工程、砌体工程施工的40%和室内水电管路预埋; 5、完成库房加工车间框架梁板砼浇注; 6、完成鸡舍全部砌体工程施工; 7、完成围墙砌体工程施工80 m3。 8、完成地材采购水泥300T、砂子500 m3、石子600 m3。 二、本月进度完成情况说明及原因分析 本月按时完成上月全部计划工程量。截止目前,在项目参建各方的共同努力和紧密配合下,各项建设工作正按计划努力往前推进,已完成主体工程的房屋建筑有:门房及配套用房、消毒更衣室、库房和加工车间。未完成的主体工程建设内容有:综合楼、A宿舍、B宿舍、鸡舍部份砌体工程和屋面结构檩条施工。按照项目施工技术组的施工组织进度安排,拟计划于4月完成全部主体工程建设任务并组织进行项目中期验收,以便及时进入转序工程的施工并对下一阶段工作作出合理的调整安排,全力保证项目建设整体工期的按时顺利完成。 三、 下月进度安排 根据施工现场实际情况以及坦桑尼亚当地气候因素等原因,2010年4月拟计划拟开展的工作内容及完成工程量如下: 1、完成综合楼全部主体施工; 2、完成A宿舍全部主体工程施工; 3、完成B宿舍全部主体工程施工; 4、完成库房加工车间全部主体工程施工; 5、完成鸡舍全部主体工程施工; 6、完成围墙砌体工程施工100 m3。 特此简报! 重庆中坦农业发展有限公司国外技术组 二0一0年三月三十一日
|
