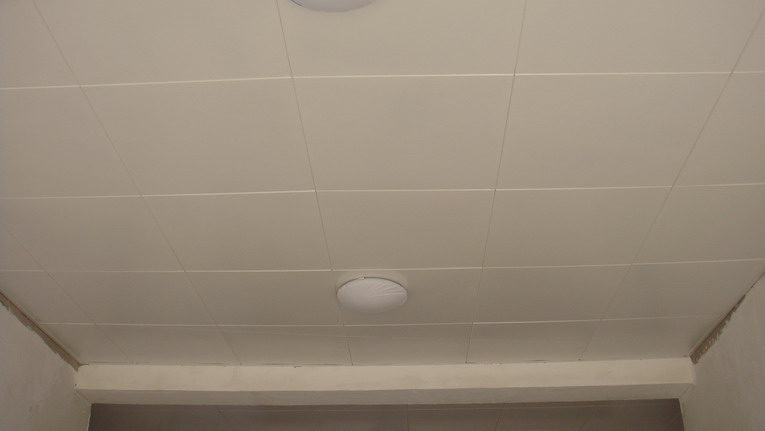

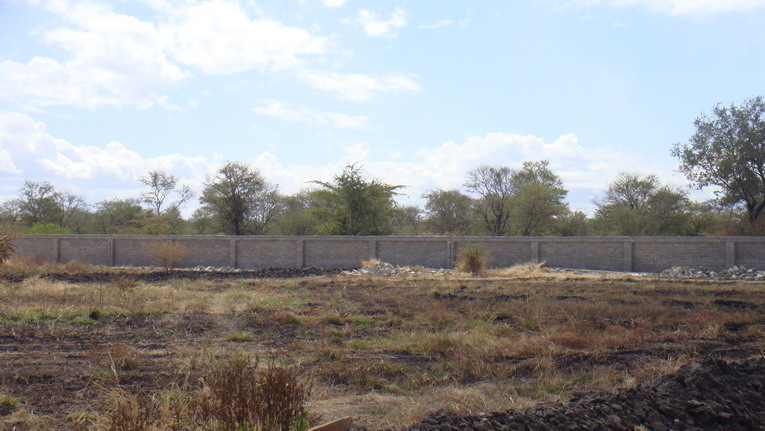

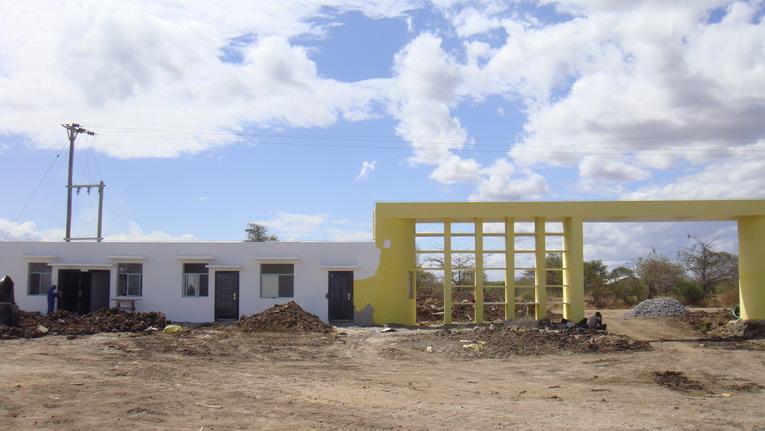

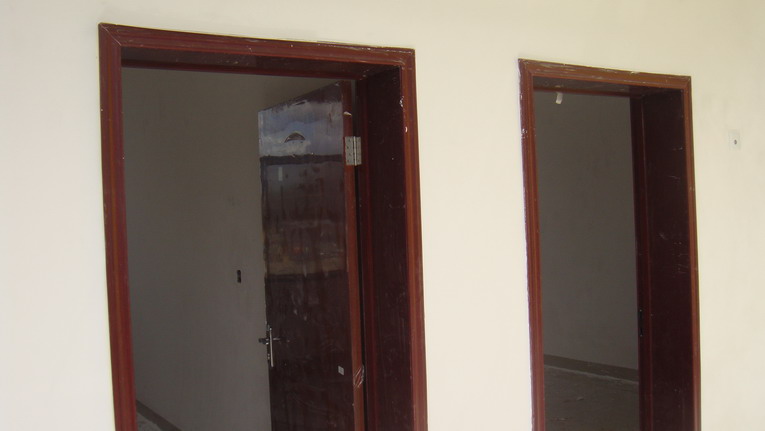

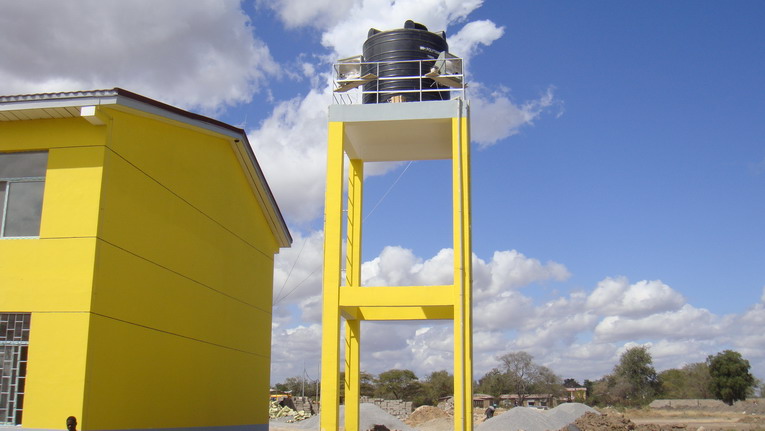

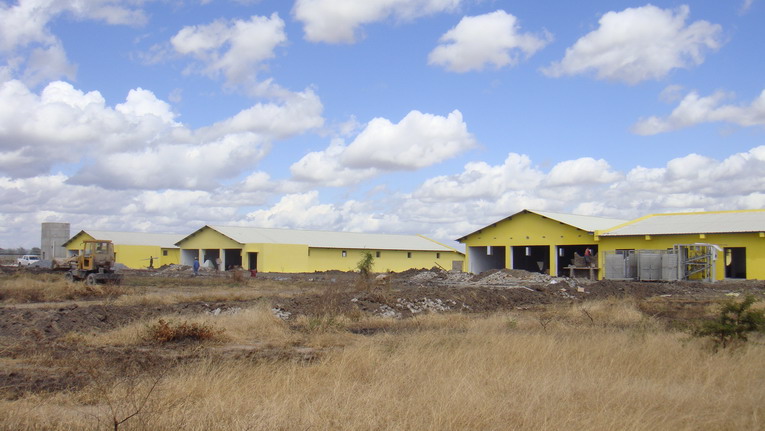

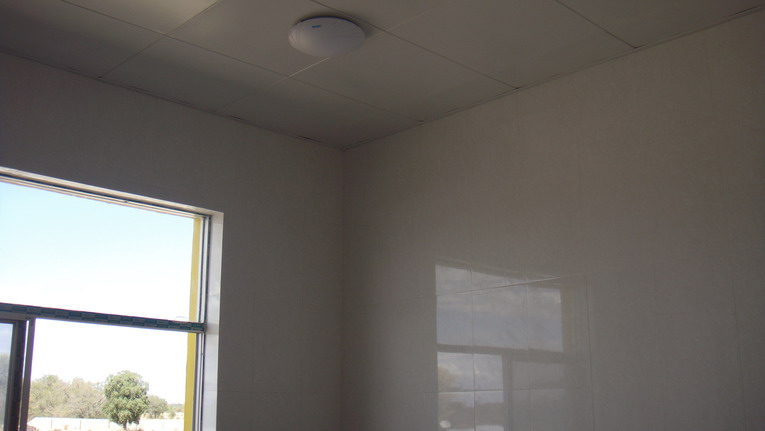

为加强管理监督,及时让项目主管部门了解掌握项目阶段实施完成情况及下阶段工作进度安排,发现、分析工程实施中存在问题并提出合理化意见和建议,全力保障工程项目实施过程中质量、安全、进度、投资“四控制”,现将本项目2010年7月工作简报如下: 一、 本月完成情况 本月底施工现场人员到位情况:施工技术组27人,施工监理代表1人,工程设计代表1人,聘用当地劳工140人。在参建各方协调管理配合下,现场主要开展了室内外装饰工程、围墙工程、农田水利工程、设备安装和采购地材等工作。施工过程严格执行对外援助成套项目施工管理办法、安全生产管理办法等相关规定,工程质量合格,无安全事故发生。本月完成工程量如下: 1、完成综合楼一层室内地面贴地砖、一层室内顶棚吊顶、一层内墙面刮腻子、室内套装门安装; 2、完成A宿舍内墙面刮腻子、卫生间贴墙地面砖、卫生间吊顶; 3、完成B宿舍外墙面抹灰、内墙面刮腻子; 4、完成库房加工车间内外墙面刮腻子、门窗安装; 5、完成鸡舍内墙面刮腻子、室外给水管施工、室外电缆线铺设和部份养殖设备安装; 6、完成门房及配套用房外墙面刮腻子、门窗安装; 7、完成农田水利生产给水管铺设、试验展示区区田埂、水塘施工; 8、完成室外消防管道施工、室外道路路基平整、碎石垫层施工; 9、完成全部围墙砖砌体工程施工; 10、完成大棚全部钢棚架安装和排水沟盖板施工; 11、完成生活用水塔塔身刮腻子、刷涂料、水箱安装; 12、完成生产机井钻探及设备安装; 13、完成国内采购发运的第二、三批次物资设备的清关、运输和卸运; 14、完成地材采购水泥180T、砂子300 m3、石子400 m3。 二、下月进度安排 根据施工现场实际情况以及坦桑尼亚当地气候因素等原因,2010年8月拟计划拟完成的工程量如下: 1、完成综合楼全部装饰和安装工程; 2、完成A宿舍、B宿舍全部装饰和安装工程; 3、完成库房加工车间全部装饰和安装工程; 4、完成门房及配套用房全部装饰和安装工程; 5、完成鸡舍全部装饰和养殖设备安装工程; 6、完成消毒更衣室全部装饰和安装工程; 7、完成围墙装饰工程; 8、完成办公生活区、试验展示区室外道路工程; 9、完成全部单体建筑的室外电缆铺设、室外消防工程施工。 特此简报! 重庆中坦农业发展有限公司国外技术组 二0一0年七月三十一日
|
